21 Juni 2006
Update
Lange schon hab ichs versprochen und endlich gibts wieder neue Bilder :-)
Im Eintrag zur Heizung hab ich das lange geschuldete Bild hinzugefügt
Und hier folgt ein Bild des (fast) fertigen Hauses und ein paar Innenansichten (auch für die inzwischen zahlreichen Fans der Schneckenusche ist was dabei :-)
12 Juni 2006
Baggern
12 Mai 2006
Die Fassade ist fertig!
Vorletzte Woche wurde mal das Gerüst geliefert und aufgebaut. Letzte Woche wurden dann Di. und Mi. Vorbereitungsarbeiten (kleine Ausbesserungen, Abdichtungen...) durchgeführt und Mi.-Freitag verputzt. Samstag wurde schon wieder das Gerüst abgebaut (leider etwas früher als angekündigt, eigentlich wollten wir noch von außen die Fenster putzen)
Die Fassade ist wirklich genau so geworden wie wir uns das vorgestellt haben (auch wenn die einzelnen Farben in der Fläche einen etwas anderen Eindruck als auf der Musterplatte machen)
05 April 2006
aktueller Stand
Wir sind vorletzte Woche eingezogen und so weit ist alles super! Soll heißen das Haus ist bewohnbar aber noch lange nicht fertig (wird ein Haus überhaupt jemals fertig? :-).
Die Wochen rund um den Einzug waren extrem stressig: ausmalen, Lampen, Vorhänge und Möbel montieren, Putzen, Ausbessern und Material einkaufen. Es sind vor allem die Kleinigkeiten die man unterschätzt. Dazu noch jede Menge Formalitäten, Papiere und Termine ... Freie Abende waren und sind noch immer selten und freie Wochenenden ein reiner Wunschtraum. Bisher hat es sich aber gelohnt - es ist wirklich schön geworden.
Unter dem Stress leidet natürlich auch unser Hausbautagebuch - ich bin in den letzten Wochen nicht einmal zum Fotografieren gekommen. Aber sobald wir wieder "Luft" haben gibt's neue Bilder - versprochen!
15 Februar 2006
Es hat sich wieder viel getan!
Wir haben Teppiche für Kinderzimmer und Schlafzimmer ausgesucht und bestellt und die Inneraumg nimmt jetzt Formen an und man kann sich schon gut Vorstellen wie alles aussehen wird.
Und - von vielen schon lange erwartet - endlich das erste Bild von unserer Schneckendusche! Das Bild zeigt die Schneckendusche und daneben das im "wilden Verbund" verlegte Feinsteinzeug an der Wand.
Und nächste Woche wird die Küche aufgebaut - laßt Euch überaschen!
Über einige Wochen hinweg gab's jetzt (fast) nur Baustelle - schlafen - arbeiten - Baustelle - schlafen - Samstags einkaufen und Möbel schauen dann wieder - Baustelle - schlafen - arbeiten - Baustelle .. Das zährt an der Substanz!
29 Jänner 2006
Der erste Raum ist fertig!
27 Jänner 2006
Inbetriebnahme der Wohnraumlüftung
25 Jänner 2006
Kleine Mängel - Besuch vom Bauleiter und von der Fensterfirma
Ein Fensterrahmen hat eine gelbliche verfärbung und einige Ecken bei Fenstern siond nicht 100% luftdicht,
Die Eingangstür verbiegt sich bei tiefen Temperaturen und es zieht durch (von Außen sieht man sogar Licht durch den Spalt!),
Die Thekenmauer ist nicht ganz in der Waage und muß abgeschnitten werden,
Eine Mauerecke im Durchgang Vorraum - Wohnzimmer hängt nach außen,
im Keller hat sich an einer Wand ein nasser Fleck gebildet,
bei der Warmwasserinstallation wurde (ungeplanterweise) ein Schwerkraftventil 180° gedreht, das jetzt wieder umgedreht werden muß.
letzte Woche hat der Bauleiter die Mängel bereits begutachtet und diese Woche war die Fensterfirma da. Die Eingangstür wird ausgetauscht, die Verfärbung läßt sich mit Spezialmittel entfernen, die Thekenmauer und die Ecke wird geradegeschnitten und der Installateur schaut auch wieder auf einen Sprung vorbei
09 Jänner 2006
Streichen,streichen streichen...
streichen - Material einkaufen - Möbelschauen -streichen ... und schon war der "Urlaub" wieder vorbei :-(
Aber es geht voran und drinnen ist es schon richtig schön warm. Die Wärmepumpe funktioniert wunderbar und der "Nachtstrom" mit 2 x 4 Stunden Abschaltung pro Tag stellt kein Problem dar (der Estrich puffert das auch bei Minusgraden locker). Die Luftfeuchtigkeit sinkt auch da wir täglich 2x lüften gehen, wir warten jetzt noch auf die Inbetriebnahme der Wohnraumlüftung dann sparen wir uns das Lüften und die Heizung verbraucht auch weniger.
23 Dezember 2005
Schalter und Steckdosen
21 Dezember 2005
Es wird warm!
Am Abend haben wir die ersten provisorischen Glühbirnen ("russische Luster" :-) montiert und zum ersten Mal "unser eigenes Licht" eingeschaltet. Man glaubt nicht was für ein schöner Moment das ist - für mich war das heute schon wie Weihnachten.
14 Dezember 2005
Wir haben Strom im Haus!
11 Dezember 2005
In den letzten 4 Wochen hat sich einiges getan!
Der Innenputz ist inziwschen schon 2,5 Wochen fertig und trocken. Er ist sehr schön geworden (Marmorweißer Reibeputz) und wir versuchen gerade abzuklären ob er überhaupt gestrichen werden muß.
Am 22.11.2005 hatten wir einen Kundendienstermin mit Actual bei dem die 2 falsch gelieferten Fensterflügel getauscht wurden (die Bürofenster sind jetzt endlich durchsichtig :-).
Das Thema Wasserzähler hat uns noch eine Weile beschäftigt. Unser Gemeindeamt war dann so nett uns einen passenden Zähler zu verkaufen. Der Einbau gestaltete sich aber schwierig. Nachdem der Installateur aber wegen eines falsch verlegten Warmwasserrohres sowieso nochmals kommen mußte konnte er den Zähler gleich mit einbauen.
An der "Fliesenfront" ist die erste Schlacht geschlagen: wir haben eine Wohnzimmerfliese gefunden. Sie ist mittelgrau und matt-glänzend. Wir haben sie zwar noch nicht bestellt aber wir sind uns schon zu 99% sicher - die ist es!
Di. 6.12.2005 war der Elektriker da um die Stromzuleitung herzustellen, leider konnten die Arbeiten nicht fertiggestellt werden, da 1. das Wetter fürchterlich besch..... war und 2. lt. Elektriker noch ein zusätzlicher Termin mit Wienstrom nötig ist. Leider war es dem Elekriker bisher nicht möglich überhaupt jemanden bei Wienstrom zu erreichen, der einen Termin vereinbaren kann. Daher muß voraussichtlich der für Di. Geplante Inbetriebnahmetermin für die Heizung verschoben werden - das ist besonders ärgerlich, da es im Haus nur noch zwischen 5 und 10 Grad hat und viele Arbeiten dadurch schon sehr mühsam sind.
Nach ein paar "Steichproben" im Keller (Farbe auf Beton = mühsam aufzutragen und von der Deckkraft her katastrophales Ergebnis) und im Erdgeschoß (Vergleich zweier Mineralfarben) haben wir mit dem Ausmahlen begonnen. Wir haben uns für das relativ teure "Griechischweiß" (eine Mineralfarbe auf Kalkbasis) entschieden um die Dampfdurchlässigkeit unseres Wandaufbaus zu unterstützen und ein optimales Wohnklima zu erreichen. Beim Preis zahlt es sich jedenfalls aus zu vergleichen! Viele Baumärkte bieten nicht nur Bestpreisgarantie, sondern zusätzlich auch noch eine Art "Preisfinderprämie". So haben wir im Bauhaus nicht nur den besseren Preis der Konkurrenz, sondern auch noch 12% zusätzliche Prämie bekommen :-)
16 November 2005
Vermisstmeldung!
Sie mußten, um das trockenen Wetter noch auszunutzen, kurzfristig auf einer anderen Baustelle Außenputzarbeiten machen. Morgen geht's mit unserem Innenputz weiter, der bis Ende der Woche fertig werden soll.
Inzwischen ist auch ein Ende bei der langwierigen Geschichte "Errichtung von Wohnungseigentum" für das Haus in Sicht. Nachdem praktisch jeder beteiligte Sachverständige länger als geplant gebraucht hat ist jetzt endlich nach langer Vorlaufzeit beim Notar ein brauchbarer Vertrag in Sicht. Ich hätte nicht gedacht, dass die Sache soooo mühsam wird :-( geplanter Termin war Juni, jetzt ist November)
09 November 2005
Sanitär - Endinstallation
Er hat 2 Tage gearbeitet und so wie es aussieht ist die Sanitärinstallation jetzt mal fertig bis auf die Inbetriebnahme der Wohnraumlüftung und eine Wasseruhr fehlt noch (da wir einen "Nebenanschluß" haben bekommen wir natürlich keinen Hauptzähler von der Gemeinde, eine Ausnehmung für den Subzähler haben wir trotzdem und nach Abschluß der Sanitärinstallation hat mir der Installateur dann mitgeteilt, dass er keinen Zähler montiert und wir den selbst besorgen müssen)
Heute (Mi.) ist die Innenputzpartie gekommen und hat mit den Vorbereitungen für den Innenputz begonnen (Kanten und Deckenspalten Spachteln).
01 November 2005
Feiertage
28 Oktober 2005
Estrich und Dachausbau
Anschließend startete der Dachausbau. Wegen derWohnraumlüftung und um die Energiekennzahl auch wirklich zu erreichen muß der Dachausbau besonders sorgfältig ausgeführt werden. Die Dampfbremse wurde verklebt statt wie üblich getackert und alle Auslässe bekamen speziellen "Airstopp"-Durchführungen. Der Bauleiter war min. 3x da um den Ausbau zu kontrollieren und kam sogar mit einem Spezialisten, der die luftdichte Ausführung abgenommen hat. Der Blower Door-Test wird zeigen was es gebracht hat (ich mach mir da aber keine Sorgen mehr :-)
09 Oktober 2005
Regenwasser und Blitzschutz
Außerdem wurde auch der Blitzschutz von der Firma "Jamiol Elektro Blitzschutzanlagenbau" aus Wien 23 installiert. Die Firma kann ich nur empfehlen, sehr prompte Erledigung zu sehr gutem Preis.
Freitag war übrigens auch der Spengler da um die noch fehlende Regenauffangklappe zu installieren, nebenbei hat er offensichtlich noch zwei zusätzliche Schutzbleche am Dach montiert.
Soweit an dem Wochenende noch Zeit blieb haben wir schon begonnen die Künetten lagenweise zuzuschütten und mit Wasser einzuschlämmen (damit sich nichts mehr setzt). Damit hat der "Rückbau" von einer Mondlandschaft zu einem normalen Garten offiziell begonnen :-)
07 Oktober 2005
Fußbodenheizung und Brunnenleitungen
Jetzt fehlen nur noch die Rohre für das Regenwasser, damit wir endlich alle Künetten zuschütten können.
04 Oktober 2005
Wasserrechtsverhandlung
01 Oktober 2005
Kalenderwoche 39
Die Fenster wurden montiert, dabei kam es zu ein paar kleinen Pannen (der Monteur war nicht informiert, dass wir ÖNORM-Montage kriegen, 2 Fenster wurden fälschlicherweise "undurchsichtig" geliefert und die Ausnehmung für eine Terassentüre mußte nachbarbeitet werden). Die konnten alle aber relativ leicht behoben werden und die (besonders Luftdichte) ÖNORM-Montage wird noch komplettiert.
Mittwoch wurden die Schlitze (Sanitär, Strom usw.) geschlossen und verspachtelt
Freitag kam die Dämmschüttung in alle Geschoße und muß jetzt bis nächsten Mittwoch trocknen.
29 September 2005
Eigenleistungen
22 September 2005
Elektrozuleitung und Brunnenleitungen graben
Do. 22.9. wurden dann die beiden Stromzuleitungen gelegt, jetzt muß die Künette noch bis zum Legen der Brunnenleitungen offen bleiben. Wie man sieht geht sie quer durch den Garten.
11 September 2005
Elektro - Rohinstallation und Heizungs-Steigstränge
Fr. 9.9. verlegte die Firma Schnauer die Steigstränge für die Heizung, leider wurden auch gleich eine Palette mit den Systemplatten für die Fußbodenheizung geliefert und im Haus abgestellt und die sind jetzt bei der Schüttung im Weg - das sind so die Kleinigkeiten, die an meinen Nerven knabbern.
09 September 2005
Schwertransport Badewanne
05 September 2005
"Stop" or "Go" oder was jetzt?
- Das Gute daran: Die Fertigstellung ist 3-4 Wochen früher geplant.
- Das Schlechte daran: Die Dinge die wir organisieren müssen (z.B. Sanitärobjekte, Heizungsinstallateur) haben wir natürlich nach dem "alten" Plan disponiert und die Fenstern kommen ja auch später als geplant (voraussichtlich 20.9.)
Aktueller Stand heute, Mo. 5.9.2005: unser Bauleiter ist aus dem Urlaub zurück und er sieht das Ganze etwas entspannter: Die Schüttung macht er auf keinen Fall vor den Fenstern und Fenstereinbau ist ohne Schüttung kein Problem. Leichte Entspannung macht sich wieder breit...
Und ich habe die berechtigte Hoffnug, dass wir ab dieser Woche wieder alle nach dem selben Terminplan arbeiten.
02 September 2005
Spengler - Dachdecker - Installateur
Diese Woche ging es ab Mo. 29.8. mit dem Spengler los, Mi. kamen die Dachdecker (und waren Mittags schon wieder fertig) und ab Mittwoch begann auch der Installateur der Firma Moro mit der Rohinstallation Sanitär und Wohnraumlüftung.
Eine kleine "Panne" in der Planung konnten wir gleich beseitigen lassen (die Lüftung im Schlafzimmer war dort geplant wo wir gerne einen Kasten hinstellen möchten). Andere, neue, kleine Pannen sind hinzugekommen (z.B. falscher Waschbeckenanschluß im Keller, ein Regen-Fallrohr verdeckt den Auslaß für das Terassenlicht, eine Regenauffangklappe fehlt). Alles Kleinigkeiten, die sicherlich leicht behoben werden können. Wir sind mit der Bauausführung durch Romberger noch immer sehr zufrieden, besonders wenn ich von anderen Bauherren Horrorgeschichten höre (auch wenn in der Terminplanung und -kommunikation hin und wieder was schief geht).
25 August 2005
Fenster kommen am 20.9.2005
23 August 2005
Der lange Weg zu unserem (Wasser)-Recht
21 August 2005
Jetzt sieht es wie ein Haus aus!
Durch das schlechte Wetter konnte der Zimmermann von Romberger erst am Mittwoch mit dem Dachstuhl loslegen. Aber mit langen Arbeitstagen und inkl. Samstag konnte das wieder aufgeholt werden. Der Dachstuhl mit Unterdach, Dachpappe und Dachfenster ist jetzt fertig, damit sieht man schon sehr gut wie das Haus fertig aussehen wird und es kann auch nicht mehr hineinregnen.
Und noch eine gute Nachricht: Das Nutzwertgutachten ist da! Jetzt muß noch der Wohnungseigentumsvertrag aufgesetzt werden und dann können wir unser Haus endlich auch offiziell laut Grundbuch besitzen.
18 August 2005
und nochmals Wienstrom...
Heute habe ich von Wienstrom erfahren, dass sie an unserer Leitung für die Wärmepumpe nur Anlaufströme von max. 30A erlauben unsere Wärmepumpe hat aber 31A und darf daher nur mit "Sanftanlauf" betrieben werden. Die diesbezügliche Stellungnahme der Wienstrom ist seit einer Woche auf dem Postweg unterwegs (hat uns aber bisher nicht erreicht). Jedenfalls hat unsere Wärmepumpe gottseidank so einen "Sanftanlauf" und damit ist mir das Thema relativ wurscht.
Inzwischen wird schon fleißig am Dachstuhl gezimmert, der nach einem Tag Schlechtwetter - Zwangspause begonnen werden konnte. Bilder folgen nach Fertigstellung am Fr. oder Sa.
17 August 2005
Fensterbemusterung
Einziger Wehrmutstropen: Die erste Verzögerung im Bau kündigt sich an. Um den Zeitplan fürs Haus halten zu können hätte der Bemusterungstermin schon viel früher stattfinden müssen, Hr. Wiesinger hatte aber die Unterlagen bisher nicht bekommen und daher können zum geplanten Termin sicher noch keine Fenster eingebaut werden :-( Wie viel Zeit wir effektiv verlieren wird sich nächste Woche zeigen wenn die genauen Produktionsfristen für die Fenster bekannt sind. Bei wem der Fehler lag ist für mich vorerst einmal nicht ermittelbar.
11 August 2005
Das Haus steht!
Montag stand das Erdgeschoß, Dienstag das Obergeschoß und der Kamin, Mittwoch und heute wurden noch div. Arbeiten und kleinere Korrekturen gemacht und jetzt ist alles bereit für den Dachstuhl, der schon nächste Woche kommt.
Die einzige Frge die sich uns gestell hat war: "Wo sind die Öffnungen für die Wohnraumlüftung?" Aber lt. Bauleitung ist alles was der Installateur verlangt vorhanden - mal sehen.
Soweit wir beurteilen können hat auch diese Partie sehr gute Arbeit geleistet - Mängel sind nicht ersichtlich, die Baustelle war über Nacht immer abgesichert und sie wurde heute sauber und aufgeräumt für die nächsten Handwerker zurückgelassen.
06 August 2005
Regenerationswochenende
Das sind die anstrengenden Seiten am Hausbauen: Kerstin hat einen ordentlichen Muskelkater vom Sand und Erde schaufeln. Auch mir tut jeder Muskel weh und ich habe schon seit Tagen ein paar schmerzhafte Blasen und Wunden an den Händen vom Brunnengraben und Schotter schaufeln, außerdem noch eine Sehnenentzündung im Ellbogen (an der ich aber schon länger laboriere) wegen der ich mich etwas schonen sollte.
Da sowieso alles im Zeitplan liegt tun wir dieses Wochenende also NICHTS (außer ausschlafen)!
Collateral Damage - Teil 1 und 2

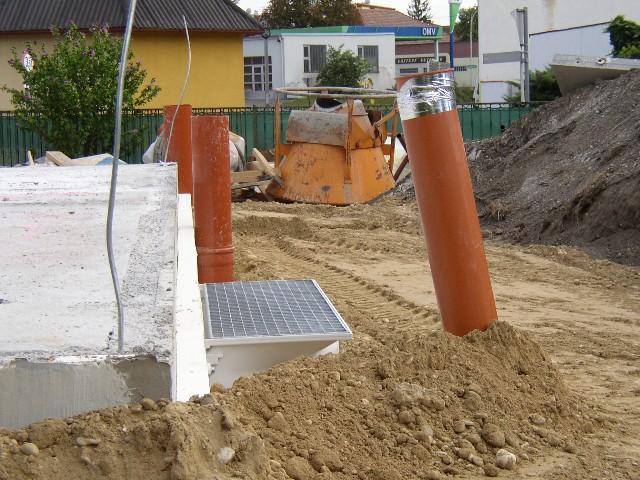

Die Hauptdarsteller des ersten Teils: Die tapfere Luftansaugung der Wohnraumlüftung und ihr Widersacher "Bobcat der unerbittliche"
Die Hauptdasteller des zweiten Teils: Der große LKW und die kleine Gartentorschnalle sowie in einer Nebenrolle: das Gebüsch das nicht weichen wollte
04 August 2005
Brunnen graben
Vorgestern (Di.2.8.) habe ich selbst bei den Arbeiten mitgeholfen um die Kosten für einen zusätzlichen Arbeiter zu sparen - was mir keiner gesagt hat war, dass ich erst mit der Spitzhacke, dann mit dem Kompressor stundenlang im Schacht arbeiten muß damit er breit genug für die Brunnenringe wird, da wir einen für Brunnen offensichtlich sehr schwierigen Boden haben (dicht komprimierter klebriger Sand bis min. 8m Tiefe).
Nachdem ich mich beim graben in 5m Tiefe (z.B. dem Loch am Bild links) nicht besonders wohl gefühlt habe und ich mir auch noch zahlreiche offene Blasen sowie einen ordentlichen Muskelkrampf geholt habe wurde gleich ein Helfer für den nächsten Tag angefordert - und das war gut so. Der Helfer mußte in 7m Tiefe unterhalb der Ringen mit dem Kompressor abgraben damit diese runterrutschen können und beim Reinlassen der Ringe drauf balancieren um sie einzurichten (über einem 7m tiefen Schacht!) und dabei mit einer Hand Brunnenscham auftragen. Ich weis nicht wie eine Baufirma auf die Idee kommt diese Arbeiten jemandem der noch nie einen Brunnen gegraben hat als "Mithilfe durch den Bauherrn" zu verkaufen!
Da der Brunnenbauer weder Filter- noch Hinterfüllmaterial für die Brunnen mit hatte mußten von mir kurzfristig 4m³ Schotter für den Sickerschacht sowie nochmals so viel feinerer Kies zum hinterfüllen der Brunnen organisiert werden - vielen Dank nochmals an die Fa. Blaha für das kurzfristige Einspringen!
Heute haben wir dann die letzten Meter rund um die Brunnen mit lehmigem Sand gefüllt und ordentlich gestampft, damit es dicht bleibt und sich nicht mehr setzt. Fertig sieht das dann so aus:
03 August 2005
Kanal - Wasser - Erdwärmetauscher
31 Juli 2005
Zaungäste und Schaulustige
"Höhepunkt" bisher war aber ein Schaulustiger, der auf der Baustelle herumgelaufen ist. Das Grundstück ist eingezäunt aber das hat ihn nicht gehindert einfach über die Absperrung zu steigen :-(
28 Juli 2005
Der Keller steht
Diese Woche wurde der Keller aufgestellt. Pünktlich am Mo. 8:00 rückten 3 Mann von der Firma Romberger an und es wurde die Fundamentplatte betoniert.
Di. ließen wir die Straße einen Tag lang für den Kran sperren (mal sehen ob mich meine Nachbarn noch immer so freundlich grüßen ;-) und am Abend waren alle Mauern und die Decke versetzt! Mi. wurde außen isoliert (8cm Perimeterdämmung) und heute (Do.) wird der Keller abgedichtet und die Lichtschächte montiert - Fertig! Soweit ich beurteilen kann wurde tolle Arbeit geleistet!
22 Juli 2005
Ein dickes Lob vom Polier!
21 Juli 2005
Tagwache!
Leider ist am Grundstück zu wenig Platz für die Lagerung des Aushubs, alleine mit dem Mutterboden war die ganze Lagerfläche voll also mußte erst alles weggebracht werden und später muß wieder Material zum Hinterfüllen und Anschütten hergebracht werden :-(
20 Juli 2005
Schnurgerüst
18 Juli 2005
Eine ereignisreiche Woche liegt hinter uns...
Letzte Woche haben wir die Brunnen und den Kanal bei der Firma Steiner Bau beauftragt. Das erste Angebot für den Kanal hat uns geschockt, aber nach einem klärenden Telefonat konnte durch etwas Umplanung der Aufwand in Grenzen gehalten weden.
Wir haben auch einen Geometer für den von unserem Gutachter geforderten "Parifizierungsplan" gefunden. Der Plan wird unser Budget nochmals mit über 1.000,-€ belasten, da eine Vermessung vor Ort erforderlich ist.
Der Elektriker hat sich die Installationen vor Ort angesehen und jetzt steht fest, dass wir eine eigene Zuleitung bekommen werden und einen eigenen Strombock brauchen. Gesamtkosten für Strom von der Grundstücksgrenze bis ins Haus geschätzte 7.000 € - (!)
Wienstrom wollte für die Anmeldung Angaben zu unserer Wärmepumpe als würden wir eine Aluminiumschmelze errichten (Phasenwinkel, Anzugsstrom, Anlaufhilfe...), dabei zieht sie nicht mehr Strom als ein Wäschetrockner, außerdem hätte unser Elektriker jedes Blatt abstempeln müssen - daher müssen wir ihm die Unterlagen nochmals zum Stempeln schicken, aber die wirklich netten Mitarbeiter in der Wienstrom-Dienststelle Schwechat machen vieles wieder wett.
Am Do. 13.7. hatten wir einen weiteren Detailplanungstermin bei dem das Kellergeschoß verabschiedet wurde, im Erd- und Obergeschoß gibt es aber was die Planung betrifft noch einiges zu tun, also sind Kerstin und ich am Sonntag Abend bis Mitternacht gesessen und haben die Pläne kontrolliert, die Liste mit den Korrekturen bzw. Fragen hab ich heute an Hr. Egger von der Firma Romberger versendet und ein Detailplanungstermin wird noch nötig sein.
Inzwischen haben sich auch schon die Aufpreise beim Haus für Mehrleistungen und Zubehör (div. Mäuerchen, RDS-Durchführungen im Keller usw.) auf mehrere tausend Euro summiert und einige Brocken fehlen noch :-(
Das Wochenende haben wir genutzt um die restlichen Sträucher vom Grundstück zu entfernen und ein Glashaus zu versetzen, das dem Bau im Weg gestanden wäre.
Die "Unterfangung" des alten Hauses läuft voll im Zeitplan und am Grundstück türmen sich schon Sand- und Erdberge. Bis 20.7. ist sie fertig und pünktlich am 21.7. beginnt voraussichtlich der Aushub durch die Firma Blaha aus Velm. Auf dem Bild links sieht man wie so eine "Unterfangung" vor sich geht
08 Juli 2005
Schlechte Nachrichten am laufenden Band
Zum einen ist es natürlich schlecht für uns, wenn unser Installateur nicht die Brausetasse montieren kann, aber ich finde es toll, wenn jemand zugeben kann, dass man etwas nicht kann. Besser das vorher abklären als nachher blöd schauen.
Jedenfalls kein Problem, dachte ich, Austrotherm wissen sicher einen Installateur in unserer Nähe. http://www.austrotherm.com/ Von denen kommt er, der Bausatz für die Schneckendusche. Sie kann in jeder Größe individuell geliefert. Das habe ich auch erst erfahren, als ich bei der Firma nach Referenzobjekten in unserer Nähe angefragt habe. Hrn. Gradwohl ist sehr schnell(in der Regel innerhalb von Stunden) auf all unsere Anliegen eingegangen.
Heute habe ich von Ihm eine Antwort erhalten, er habe einen Installateur aus Knittelfeld gefunden, der die Installation machen kann. Ich liebe zwar meine Heimat, dass aber der Installateur aus dieser Ecke unseres Landes kommen soll???? Na Anfragen kostet nichts.
07 Juli 2005
Ein mühsamer Tag...
Da wir neben einem bestehenden Haus bauen und der Abstand für eine Teilung des Grundstückes zu gering ist errichten wir das Haus im "Wohnungseigentum" (So wie das normalerweise auch bei Doppel- oder Reihenhäusern gemacht wird) Dafür benötigt man ein "Nutzwertgutachten" von einem Sachverständigen. Der ruft mich heute an und behauptet ich muß einen Lageplan mit den eingezeichneten Gartenanteilen von der Gemeinde genehmigen lassen!?!
Ich habe dann den ganzen Tag herumtelefoniert und mein Notar sowie ein Zivilgeometer und mehrere Leute, die selbst ein Haus im Eigentum haben sagen das das nicht stimmt! Auch mein Gemeindeamt sagt, dass sie nichts genehmigen können, weil es es da nichts zu genehmigen gibt! Jetzt muß ich entweder meinen Sachverständigen überzeugen oder einen neuen suchen... aaaarrrg!
Um heute auch noch was konstruktives zu posten hänge ich die Grundrisse von Ergdgeschoß und Obergeschoß an, die wollte ich schon lange posten :-)
Nachtrag: Das Erdgeschoß hab ich aktualisiert, im Obergeschoß stimmt die Möblierung noch nicht ganz und das kleine 14m²-Zimmer wird zum Elternschlafzimmer.
Wärmepumpengenehmigung 2.Teil
Nachdem wir am Wochenende alle Nachbarn besuchten, haben wir allen die wir nicht angetroffen haben, 3 Tage Zeit gegeben sich bei uns zu melden. Wir haben allen, wo wir nicht wussten ob sie einen Brunnen haben eine Benachrichtigung in den Postkasten geworfen.
Am Mittwoch war ich dann auf der Gemeinde Himberg und habe Fr. Karlseder gebeten uns die Besitzerdaten zu den Grundstücksnummern zu ermitteln.
Dazu ist zu sagen, dass wir in Himberg ein ganz tolles Baureferat haben. Hrn. Ruzak und Fr. Karlseder haben uns bisher schon oft mit hilfreichen Informationen unterstützt, DANKE.
Am nächsten Tag abgeholt habe ich dann als Abschreibübung die Daten 4 x in unsere Einreichunterlagen eingetragen. Vorsichtshalber habe ich die Ausdrucke der Gemeinde beigelegt, wer weiß ob meine Schrift leserlich genug ist.
Und jetzt warten wir auf Rückmeldung der Bezirkshauptmannschaft.
04 Juli 2005
Klinkenputzen... (für die Wärmepumpengenehmigung)
Unglaublich aber wahr: da es keine Meldepflicht für Hausbrunnen gibt mußten wir von Tür zu Tür gehen und nachfragen, das ist bei Wasserrechtsverfahren angeblich so üblich :-( waren über 50 Grundstücke) Wir haben jetzt ca. 25 Brunnen auf der Liste und meine Frau holt sich dann bei der Gemeinde die Namen der zugehörigen Liegenschaftsbesitzer...
29 Juni 2005
Wir haben die Baugenehmigung und den Energieausweis
28 Juni 2005
Energieausweis
27 Juni 2005
Niederösterreichische Wohnbauförderung
a) Die Baugenehmigung: Ist lt. Gemeinde schon seit min. einer Woche entschieden, es muß nur noch der Bescheid geschrieben werden. Da die zuständige Person aber im Urlaub war wurde uns jetzt versprochen, dass wir ihn bis Do. haben.
b) Wir haben noch keinen Energieausweis, den bekommen wir aber lt. Romberger morgen, Di. 28.6.
c) Lt. telefonischer Auskunft des Nö Bürgerservice und lt. der Website kann man mit einem Monatslohnzettel einreichen, die Sachbearbeiter der Bezikshaupmannschaft meinen jetzt aber "wir machen das nicht so". Wir werden trotzdem mit dem Lohnzettel vom Mai einreichen und lassen es drauf ankommen.
26 Juni 2005
Baum fällt!
Freitag (24.6.) wurden sieben große Bäume (sechs Fichten und eine Föhre) auf unserem Grundstück gefällt. Ein Bekannter meiner Eltern hat die Bäume dankenswerterweise im Gegenzug für das Holz (ca. 2 Festmeter) gefällt. Das Ganze war für Montag geplant, aber er meinte "wer weiß wie das Wetter wird" und als ich Freitags aus der Arbeit kam waren alle Bäume gefällt!
Die angefallenen 5 PKW-Anhänger voll Reisig haben wir gleich am Samstag zu einem befreundeten Bauern gebracht, der verfüttert alles an die Ziegen. Zusätzlich habe ich noch die nicht mehr benötigten Maschendrahtzäune am Grundstück entfernt und jetzt sieht es schon viel größer als vorher aus und wir haben Geld gespart, ein Baumschneider hätte für alles zusammen weit über tausend Euro verlangt! (allerdings inkl. Rausreißen und Entsorgen der Wurzelstöcke, diese Arbeit steht uns noch bevor).
Bis zum Aushub müssen jetzt nur noch ein kleiner Pfirsichbaum und einige Sträucher weg.
23 Juni 2005
Detailplanung
Alles in allem war die Planung zwar anstrengend, lief aber sehr gut und alle Beteiligten waren kompetent und entgegenkommend. Jetzt muß nur noch der endgültige Plan passen außerdem wir sind auch auf die Summe der Aufpreise gespannt (zus. Steckdosen/Schalter, ein zus. Raffstore, div. weitere Kleinigkeiten), ich hoffe die wird uns nicht umhauen.
Energieausweis haben wir bis jetzt leider noch keinen, da wir ihn aber dringend für die Einreichung der Wohnbauförderung brauchen wurde er uns für nächsten Dienstag versprochen.
22 Juni 2005
Termin mit unserem Bauleiter...
20 Juni 2005
Detailplanung / Der Projektplan...
- 20./21. Juli: Aushub
- 25.-29. Juli: Keller
- Anfang August: Zuleitungen und Brunnen und Hinterfüllen
- August bis November: Haus inkl. Innenausbau
- Mitte Oktober: Heizung
- Dezember bis Februar: Böden Wandfarben, Küche, Bad und Möbel
- Ferbuar 2006: E I N Z U G ! ! !
13 Juni 2005
Der Schock
03 Juni 2005
Gartenberatung
19 Mai 2005
schlechte Nachrichten vom Statiker ...
18 Mai 2005
Einreichung bei der Gemeinde
Da nur wenige Anrainer Parteienstellung haben, ich sie alle kenne und keiner durch unser Haus einen Nachteil erleidet wird sicher kein Einspruch erhoben. Damit wird es nur ein verkürztes Verfahren ohne Bauverhandlung geben. Lt. Auskunft der Gemeinde sollte die Baugenehmigung in ca. 4 Wochen da sein.
12 Mai 2005
Lageplan
Die Nähe zum alten Haus verursacht uns immer noch Kopfzerbrechen (und jede Menge Arbeit), ich bin mit einem Statiker in Kontakt der sich die Sache mal ansehen wird.
Lageplan aus den Einreichunterlagen
07 Mai 2005
Probegrabung
Links das alte Haus, rechts das neue (geplante)
